Стоимость строительства четырех российских энергоблоков АЭС «Куданкулам» на юге Индии увеличилась до 1,383 трлн рупий — примерно $14,4 млрд. По сравнению с прежней оценкой проект подорожал на 55%. Одновременно ввод реакторов сдвинулся почти на три года: последний из них теперь планируют запустить только в марте 2030 года.
Удорожание индийского проекта происходит на фоне масштабной проверки строительного контура «Росатома». По данным «Преступной России», аудиторы Счетной палаты выявили на внутренних стройках госкорпорации нарушения и признаки нецелевого расходования средств на миллиарды рублей.
Параллельно силовики расследуют несколько уголовных дел против руководителей инжинирингового дивизиона: в марте 2026 года вице-президента «Атомстройэкспорта» Николая Виханского обвинили в получении взяток на 200 млн рублей за содействие при заключении субподряда стоимостью 2,09 млрд рублей, а ранее дело было возбуждено в отношении директора компании по капитальному строительству Михаила Щербака. Оперативное сопровождение части расследований осуществляет ФСБ. На этом же рынке работает «Концерн Титан-2» — один из крупнейших подрядчиков атомных строек и совместный актив структур «Росатома» и семьи его основателя Григория Нагинского.
Наибольший рост сметы пришелся на блоки №3 и №4 мощностью по 1 ГВт. Их утвержденная стоимость увеличилась с 398,49 млрд до 688,93 млрд рупий — почти на 73%. Блоки №5 и №6 подорожали примерно на 40%: с 496,21 млрд до 694,37 млрд рупий. Таким образом, дополнительные расходы по четырем реакторам приближаются к 489 млрд рупий.

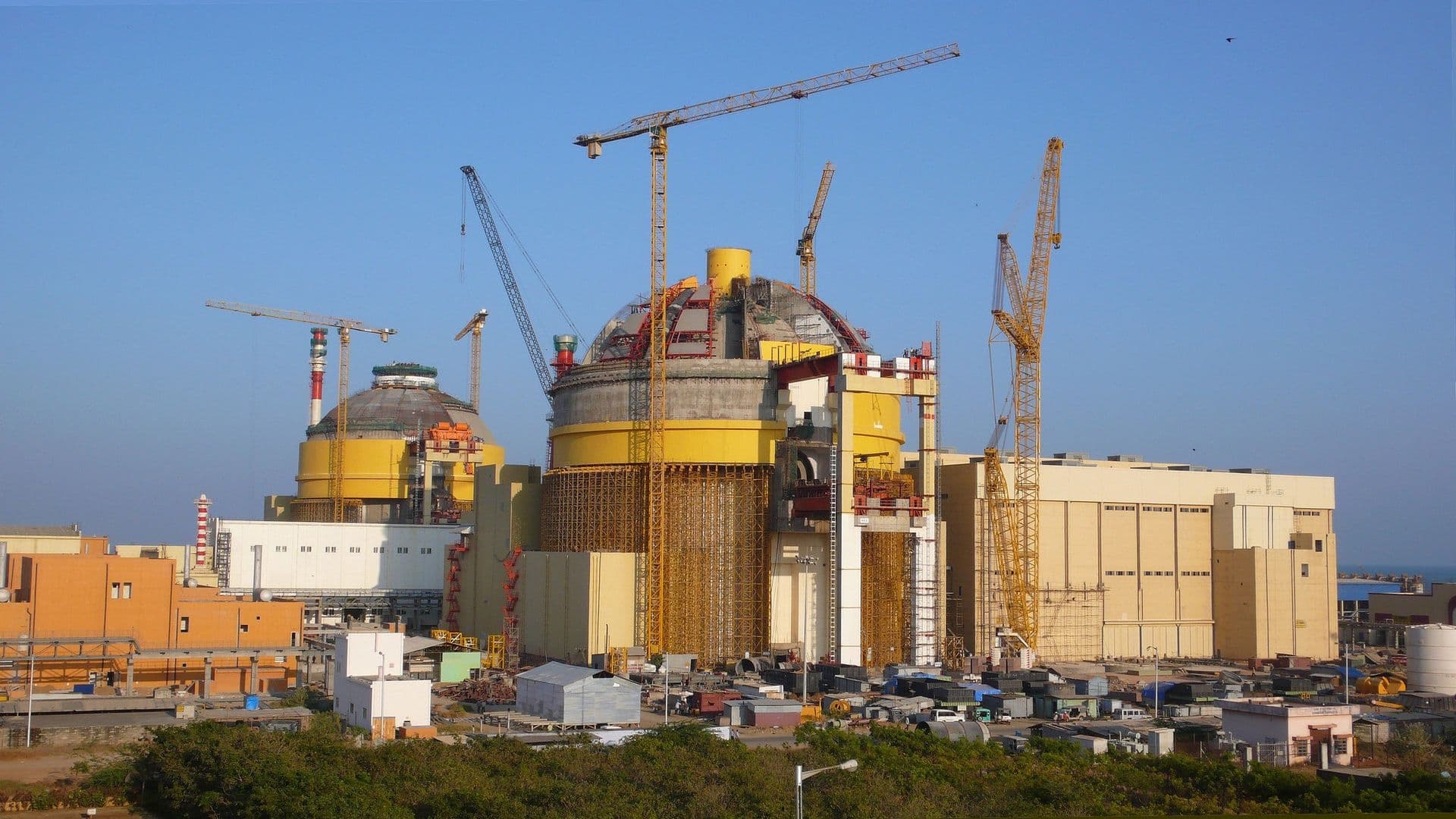

По состоянию на июнь 2026 года готовность блоков №3 и №4 оценивалась в 82,65%, блоков №5 и №6 — в 45%. Новый график предусматривает последовательный ввод реакторов в июне 2027-го, июне 2028-го, июне 2029-го и марте 2030 года. Ранее индийские власти рассчитывали завершить сооружение всех четырех блоков к 2027 году.
Причины отставания официально признавались правительством Индии. В декабре 2025 года Департамент атомной энергии сообщил парламенту, что строительство блоков №3 и №4 затормозили война России против Украины и вызванные ею нарушения поставок. Дополнительными факторами стали остановка местных карьеров, из-за которой возник дефицит каменных материалов, финансовые проблемы подрядчиков и последствия пандемии COVID-19.
При этом еще 12 февраля 2026 года индийский министр по атомной энергии Джитендра Сингх публично заверял, что геополитическая ситуация не приведет к срыву проекта, а новых задержек и увеличения стоимости не ожидается. Спустя несколько месяцев парламентские данные зафиксировали как рост сметы, так и окончательный перенос ввода двух последних реакторов на 2029–2030 годы.
Ответственность за проект распределена между российской и индийской сторонами. Государственная Nuclear Power Corporation of India Limited владеет станцией, ведет основные строительные работы и будет эксплуатировать реакторы. «Росатом» через «Атомстройэкспорт» отвечает за российский проект ВВЭР-1000, поставки ключевого оборудования и техническое сопровождение. Поэтому удорожание связано не только с российскими поставками, но и с работой индийских подрядчиков и местной строительной инфраструктуры.
Россия также участвует в финансировании станции. Для блоков №3 и №4 Москва предоставила до $3,4 млрд экспортного кредита на оплату российских работ, оборудования и услуг, а также до $800 млн на топливо и управляющие сборки. Ставка по соглашению составляет 4% годовых. Основной кредит должен погашаться в течение 14 лет после запуска проекта.

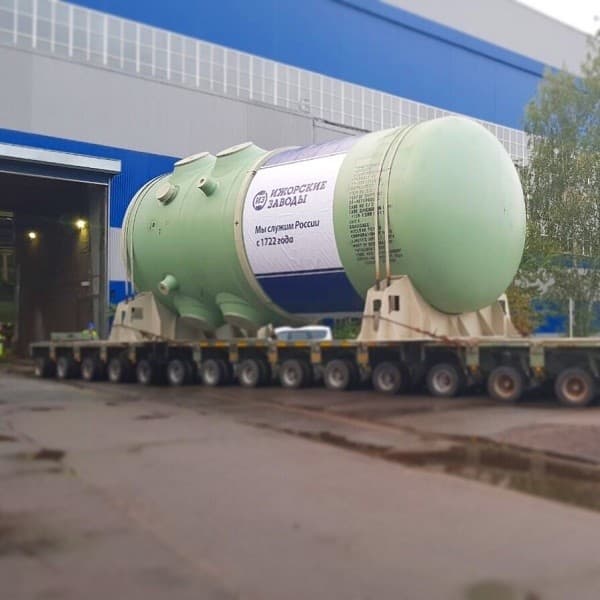

Несмотря на пересмотр сроков, стройка продолжается. В декабре 2025 года «Росатом» доставил первую партию топлива для начальной загрузки блока №3. В июне 2026-го на пятом блоке установили изготовленный в Волгодонске 320-тонный корпус реактора, после чего строители получили возможность перейти к монтажу основного оборудования первого контура.
После завершения проекта мощность «Куданкулама» вырастет с нынешних 2 до 6 ГВт. Станция станет крупнейшим атомным энергетическим комплексом Индии. Однако рост капитальных затрат неизбежно скажется на стоимости вырабатываемой электроэнергии и может снизить конкурентоспособность новых блоков на чувствительном к тарифам индийском рынке. Это особенно важно для Нью-Дели, который рассчитывает увеличить атомные мощности страны с 8,78 ГВт до 100 ГВт к 2047 году.
Пока установить реальный масштаб возможных хищений и финансовых нарушений в структурах «Росатома» невозможно: проверки и уголовные дела охватывают лишь отдельные эпизоды, подрядчиков и руководителей. Поэтому нынешнее удорожание проекта в Индии может оказаться не исключением, а одним из первых публично проявившихся последствий системных проблем в строительном дивизионе госкорпорации. По мере новых аудитов и пересмотра смет аналогичные финансовые «дыры» могут обнаруживаться и в других международных проектах «Росатома».
